Uke 17 - 25: Spunt- og grunnarbeider ved Skippergata 4

17.04.2026

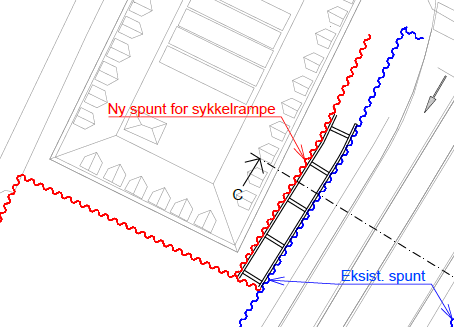

Neste uke, uke 17, påbegynnes arbeidet med å etablere byggegrop for en sykkelrampe mellom Skippergata 4 og av-/påkjøringsrampen til tunnelen.

Følgende arbeider er planlagt utført:

  • Uke 17, fra mandag 20. april og ut uken: gravearbeider i spuntlinje.
  • Uke 17 og 18, torsdag 23. april til 30. april: spuntarbeider.
  • Uke 19, fra mandag 4. mai og ut uken: boring av to stk. peler ned til berg.
  • Uke 20-25: utgraving byggegrop, montering av innvendig avstiving av byggegrop og støping av arbeidsplattform. Arbeidene antas å være ferdigstilt i løpet av uke 25.

Arbeidene kan tidvis være støyende og sterkt støyende.

Utførende entreprenører forholder seg til innvilgede dispensasjoner fra Oslo kommunes støyforskrift. Se dispensasjon for spuntentreprenør datert 13.04.2026, samt øvrige dispensasjoner, på Nabovarsel og tillatelser.
