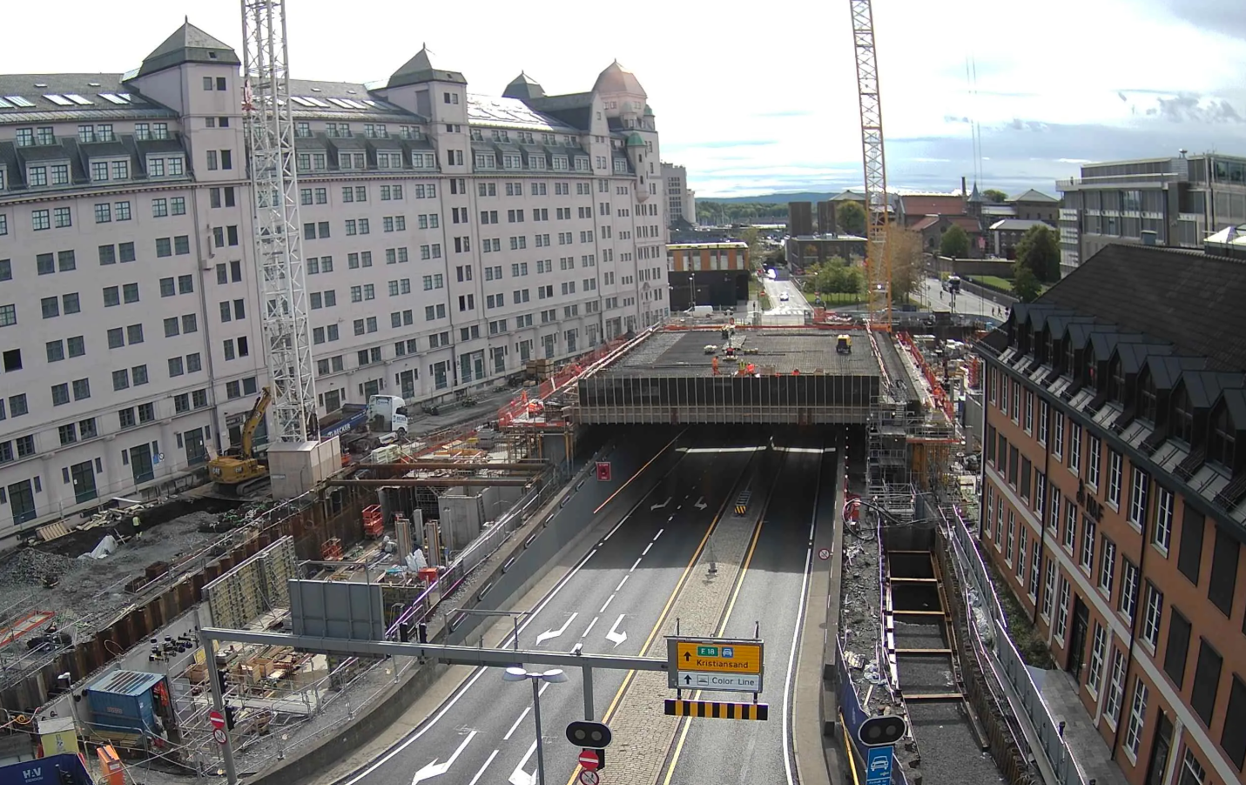

Uke 39: Støp av portaldekke
Etter bjelkemontasjen for portalen i uke 33 har forberedelsen til støp av portaldekket og betongarbeidene for kjellerkonstruksjonen pågått for fullt. Helgen i uke 39 vil støp av portaldekket foregå. Tunnelrampene mellom Operatunnelen og Rådhusgata vil av sikkerhetsmessige hensyn være stengt i hele perioden. Oppstart og stenging av rampene er planlagt til fredag 25. september kl 22.00. Prosessen avsluttes og rampene gjenåpnes mandag 28. september kl 06.00. Dette jf samhandling og tillatelse fra SVV. Dertil nødvendig trafikkregulering i området i form av lysregulering, skilting av omkjøring og trafikkvakter vil pågå i hele perioden.
Portalstøpen består av ca 1 600 m3 betong. Støpen skal gå kontinuerlig. Det er estimert 16 betongbiler pr time, totalt ca 230 betongbiler. Øvrig avsatt tid er nødvendig for tilstrekkelig herdning av dekket innen tunnelrampene kan gjenåpnes for trafikk.
